洞庭湖大堤200多米決口
「堵口」衝刺正在進行中

 石塊等物料持續投放今日會合龍

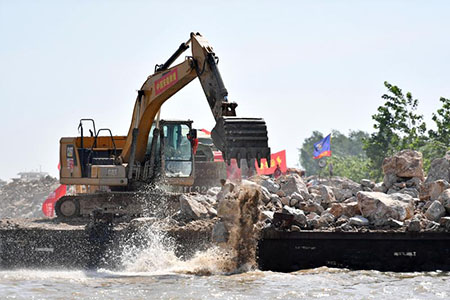

    【中新社岳陽7月8日電】(作者 白祖偕 付敬懿 楊華峰 徐志雄)一輛輛載滿石料的運輸車有序駛向決口,水中運輸船上的挖掘機持續展開作業……8日15時許,湖南華容縣團洲垸洞庭湖大堤決口封堵處塵土飛揚,通過水、陸兩端,塊石等物料持續向決口處投放。
    自7月5日決堤後,團洲垸洞庭湖大堤封堵工作不間斷展開。截至8日17時,戧堤封堵推進約180.5米,缺口剩餘約45.5米,且正按照每天60到80米速度推進。 水陸並進確保9日12時前合龍
      “堵口”衝刺,要確保在9日12時前實現合龍目標,現場採取了“機械化雙向立堵+船舶水上拋投”戰法,按照“搶築裹頭、雙向立堵、水上拋投、突擊合龍、加高加固、防滲閉氣”程序進行封堵。
    中國安能集團總工程師張利榮表示,先期做裹頭防止決口繼續擴大,同時加寬封堵卸料平台,保障封堵卸料順暢,並採取“人歇機不停、兩班倒作業”等措施,確保封堵保持較高強度。
    在作業現場,水上的大型駁船將石料拋投下,壓實水下基礎,一輛輛卡車把物料卸在堤頭,推土機迅速跟進,挖掘機配合平整、拋填,反復交替,逐步進占。晝夜連續作戰,封堵向前推進。
    “硬核”科技裝備也讓封堵作業質效大大提升。祗見工作人員指揮渣土車向預定區域傾倒石料,石料投放位置是否準確、效果如何等一系列情況都被矗立在旁邊的佈控球記錄下來,並隨網絡實時傳輸到指揮終端,用於及時決策。 周邊卡車司機排隊支援運輸物料
團洲垸決口封堵大約需要10多萬方物料。為了所需的物料能及時到位,許多卡車司機從周邊趕來支援。行走于大堤之上,一輛輛卡車排成了長龍,靠邊排隊等待現場調度的召喚。
    來自岳陽市的卡車司機何祚華表示,每次到這裡要排隊七八個小時,但他已堅持跑了三趟。
    當前,洞庭湖城陵磯水位達32.99米,已退出警戒水位。垸內水位33.13米,垸外水位33.07米,水勢平緩利於決口封堵作業。而來自中國安能、武警等的485人,85艘各類作業船舶不間斷作業,已拋填石渣料10.16萬方,平均每小時封堵速度可達3.5米。在8日15時到17時,已完成進占12.5米,堵口任務剩餘45.5米。 自團洲垸一線大堤潰決後,加固間堤“第二道防線”是重中之重。這條橫亘在團洲垸與錢南垸之間14.35千米的土堤,自5日晚開始被分成13個標段,採取分段分區負責策略,由消防、武警和民兵等進行24小時不間斷巡查,發現險情及時處置。
    8日11時許,“第二道防線”錢團間堤發生管湧群險情,武警官兵、消防救援和當地基干民兵等約300人緊急出動,第一時間趕到現場處險,經過2個多小時的處置,險情基本得到控制。
    烈日之下,堤壩上的搶險隊員們揮汗如雨,而負責醫療保障的武警隊員雷錚則背著近20公斤的葡萄糖、藿香正氣水等藥品,隨時為隊員們提供保障。守護間堤,他們清堤掃障、持續加固,一米一米地嚴密巡查,及時處置險情,保證了第二道防線安全。
